ปรับปรุงห้องบรรจุภัณฑ์ (Packaging Room) · โรงงาน บางพลี สมุทรปราการ
Factory Renovation · ปรับปรุงพื้นที่ในโรงงาน

ปรับปรุงห้องบรรจุภัณฑ์ (Packaging Room) · โรงงาน บางพลี สมุทรปราการ

ผนังเดิมสีหลุดล่อนและมีคราบสะสมในห้องบรรจุภัณฑ์ที่มีเครื่องจักรติดตั้งถาวร — เราคลุมป้องกันอุปกรณ์ ขูดสีเดิม ฉาบสกิม และทาสีผนัง-ฝ้าใหม่ทั้งห้อง รวมถึงทางเดิน Anti Room

ปรับปรุงโรงงาน ผนัง · ฝ้า · งานสี บางพลี สมุทรปราการ ปี 2569 · ส่งมอบแล้ว โครงการ 26018-JB02
Case Study

สรุปโครงการลูกค้ามีโจทย์อะไร เราทำอะไร และได้ผลอย่างไร

เลขที่โครงการ
26018-JB02
ประเภทโครงการ
โรงงาน — ปรับปรุงห้องบรรจุภัณฑ์และทางเดิน Anti Room
ที่ตั้ง
โรงงานผลิต ถนนบางนา-ตราด อ.บางพลี จ.สมุทรปราการ
โจทย์ของลูกค้า
ผนังและฝ้าในห้องบรรจุภัณฑ์สีหลุดล่อน มีคราบและรอยชำรุด ต้องปรับปรุงให้สะอาดเรียบร้อยเหมาะกับพื้นที่บรรจุสินค้า
ข้อจำกัดหน้างาน
ในห้องมีเครื่องจักรและอุปกรณ์ติดตั้งถาวร ย้ายออกไม่ได้ ต้องกันฝุ่นและสีไม่ให้โดนอุปกรณ์ และเข้างานตามระบบใบอนุญาตทำงานของผู้รับเหมาที่โรงงานกำหนด
แนวทางที่เราใช้
คลุมเครื่องจักรและอุปกรณ์ด้วยผ้าใบ ปูพื้นกันเปื้อน ตั้งนั่งร้านสำหรับงานที่สูง ขูดสีเดิมที่หลุดล่อน ฉาบสกิม ลงสีรองพื้น แล้วทาสีทับหน้ากึ่งเงา 2 รอบ ตามแผนงาน 21 วัน
ผลลัพธ์
ผนังและฝ้าทั้งห้องเรียบ สีใหม่สม่ำเสมอ ส่งมอบงานแล้ว พร้อมรับประกันผลงาน 1 ปี
How We Work · ขั้นตอนการทำงาน

ขั้นตอนการทำงานของทีมอภิวัฒน์ บิวดิ้งทุกโครงการเริ่มจากอบรมและประชุมทีม และให้ความสำคัญกับความสะอาดหน้างานเป็นหลัก

01

อบรมก่อนเข้างาน

ชี้แจงความปลอดภัย กฎหน้างาน และขอบเขตงานให้ทีมช่างทุกคนก่อนเริ่มงาน

02

ประชุมทีมทุกเช้า

เข้าแถวรับงาน แบ่งงานรายวัน และตรวจอุปกรณ์ป้องกันก่อนลงมือทำงาน

03

ควบคุมงานทุกขั้นตอน

โฟร์แมนและวิศวกรตรวจงานระหว่างทาง พร้อมบันทึกภาพหน้างานทุกขั้นตอน

04 · หัวใจของเรา

ความสะอาดหน้างานเป็นหลัก

เก็บกวาดทุกวันหลังเลิกงาน แยกเศษวัสดุ และทำความสะอาดใหญ่ก่อนส่งมอบ

Completed

งานหลังส่งมอบผนังและฝ้าทาสีใหม่ทั้งห้อง พร้อมใช้งาน

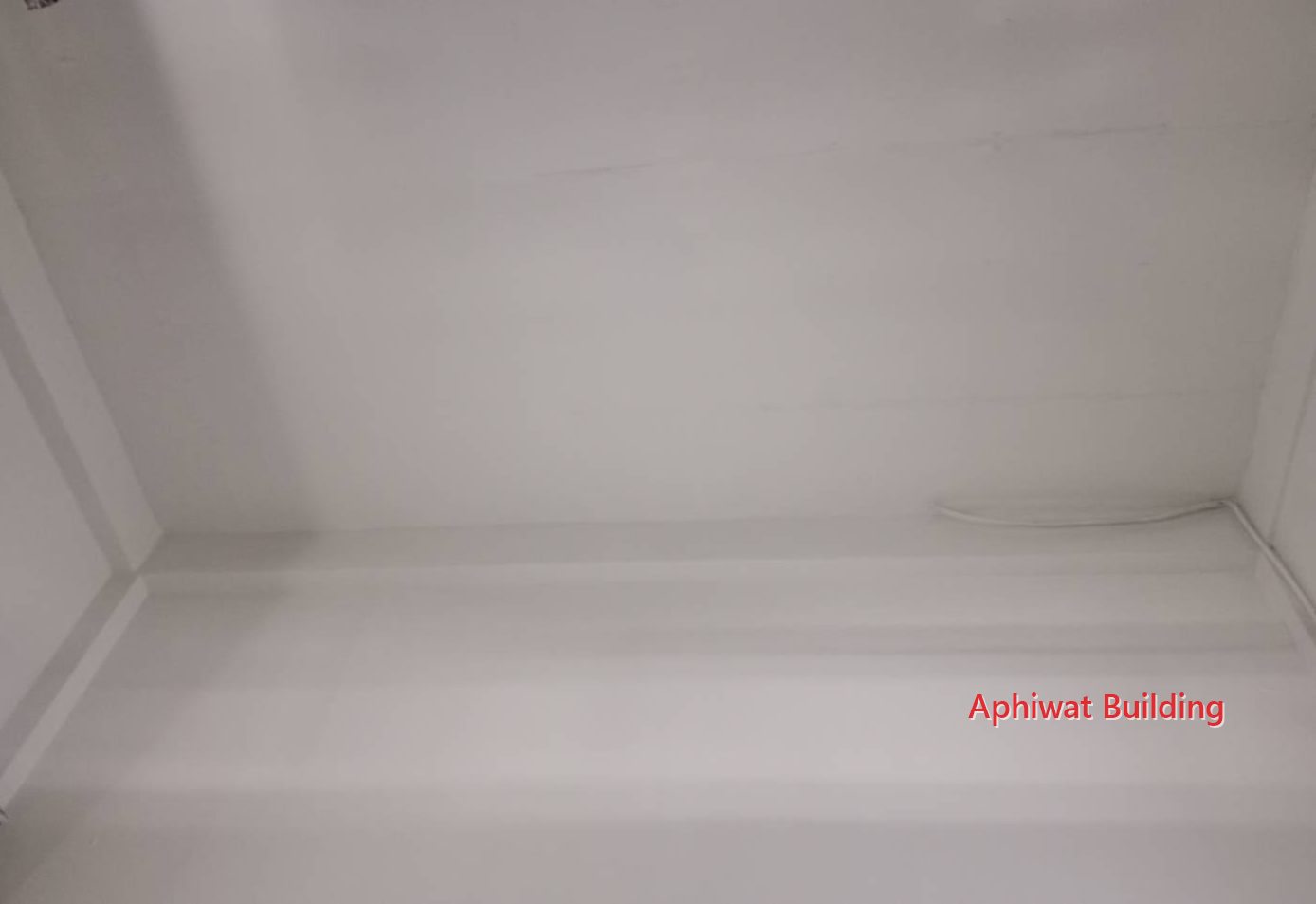

ผนังและฝ้าห้องบรรจุภัณฑ์หลังส่งมอบ ทาสีใหม่ทั้งห้อง

ผนังและฝ้าห้องบรรจุภัณฑ์ ทาสีใหม่ทั้งห้อง

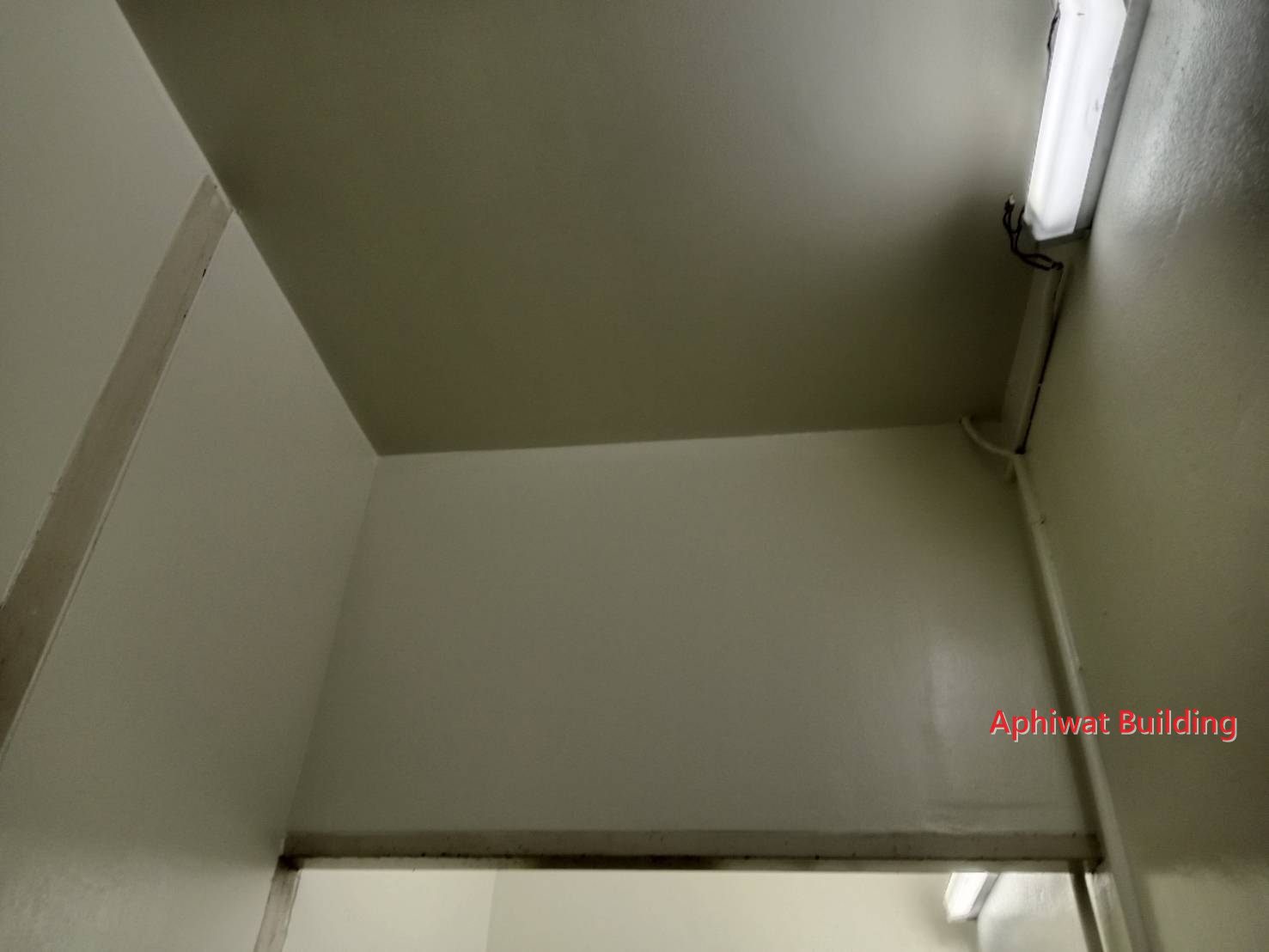

มุมฝ้าและผนังหลังส่งมอบ ผิวเรียบสีสม่ำเสมอ

มุมฝ้าและผนัง ผิวเรียบ สีสม่ำเสมอ

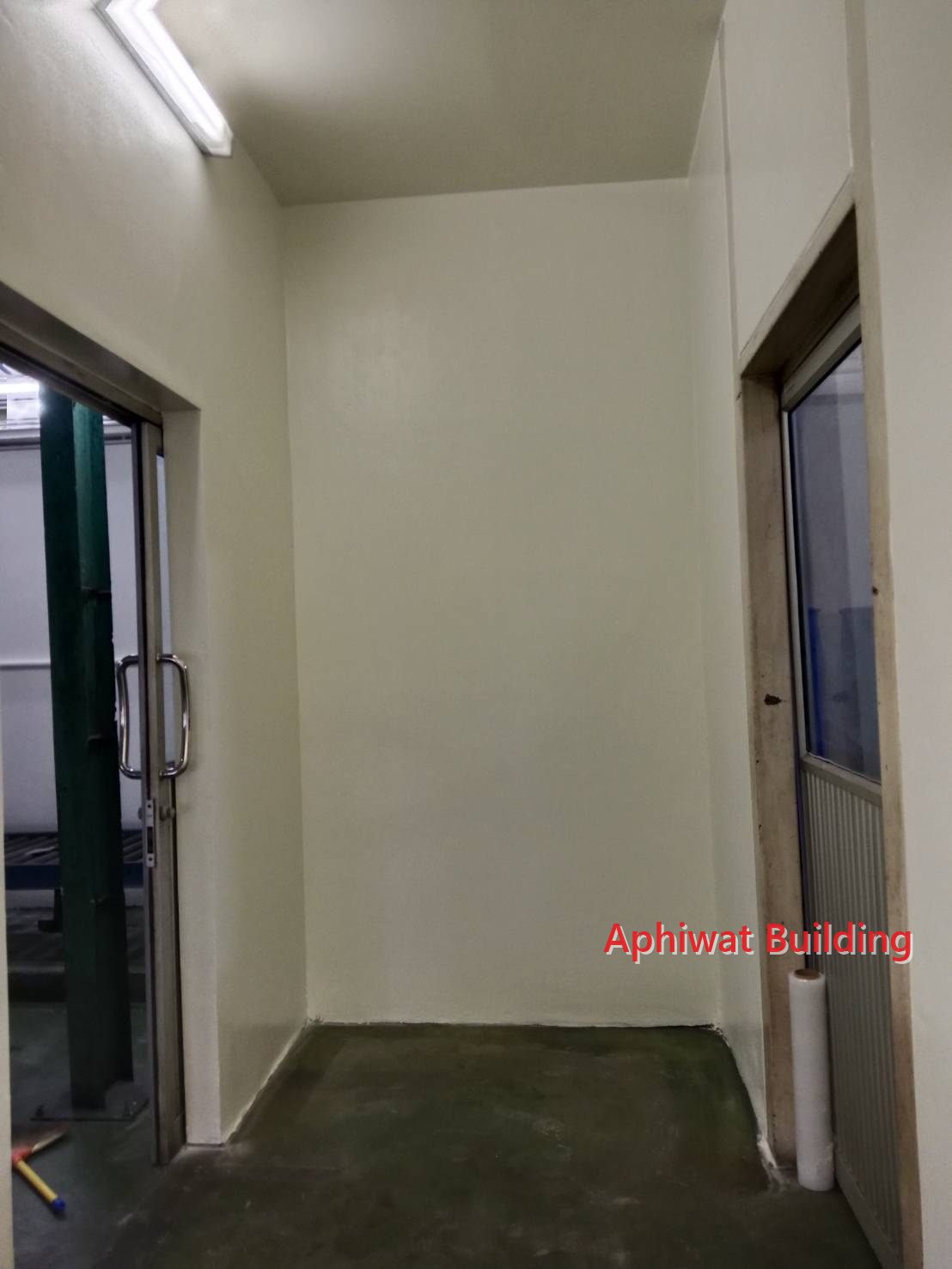

ห้องระหว่างประตูหลังส่งมอบ ผนังทาสีใหม่ทั้งห้อง

ห้องระหว่างประตู ผนังทาสีใหม่ทั้งห้อง

ผนังและฝ้าช่วงบนเหนือประตูทางเดินหลังส่งมอบ

ผนังและฝ้าช่วงบนเหนือประตูทางเดิน

Before · After

ก่อนและหลังปรับปรุงภาพก่อนเริ่มงานและหลังส่งมอบ

ทางเดิน Anti Room ก่อนปรับปรุง ผนังมีคราบและสีหลุดล่อน

ก่อน — ทางเดิน Anti Room ผนังมีคราบและสีหลุดล่อน

ทางเดิน Anti Room หลังปรับปรุง ผนังเรียบทาสีใหม่

หลัง — ทางเดินเดียวกันหลังฉาบและทาสีใหม่

ทางเดินระหว่างห้องก่อนปรับปรุง ผนังชำรุดและเปื้อนคราบ

ก่อน — ทางเดินระหว่างห้อง ผนังชำรุดและเปื้อนคราบ

ทางเดินระหว่างห้องหลังปรับปรุง ผนังและฝ้าทาสีใหม่

หลัง — ผนังและฝ้าทาสีใหม่ทั้งแนว

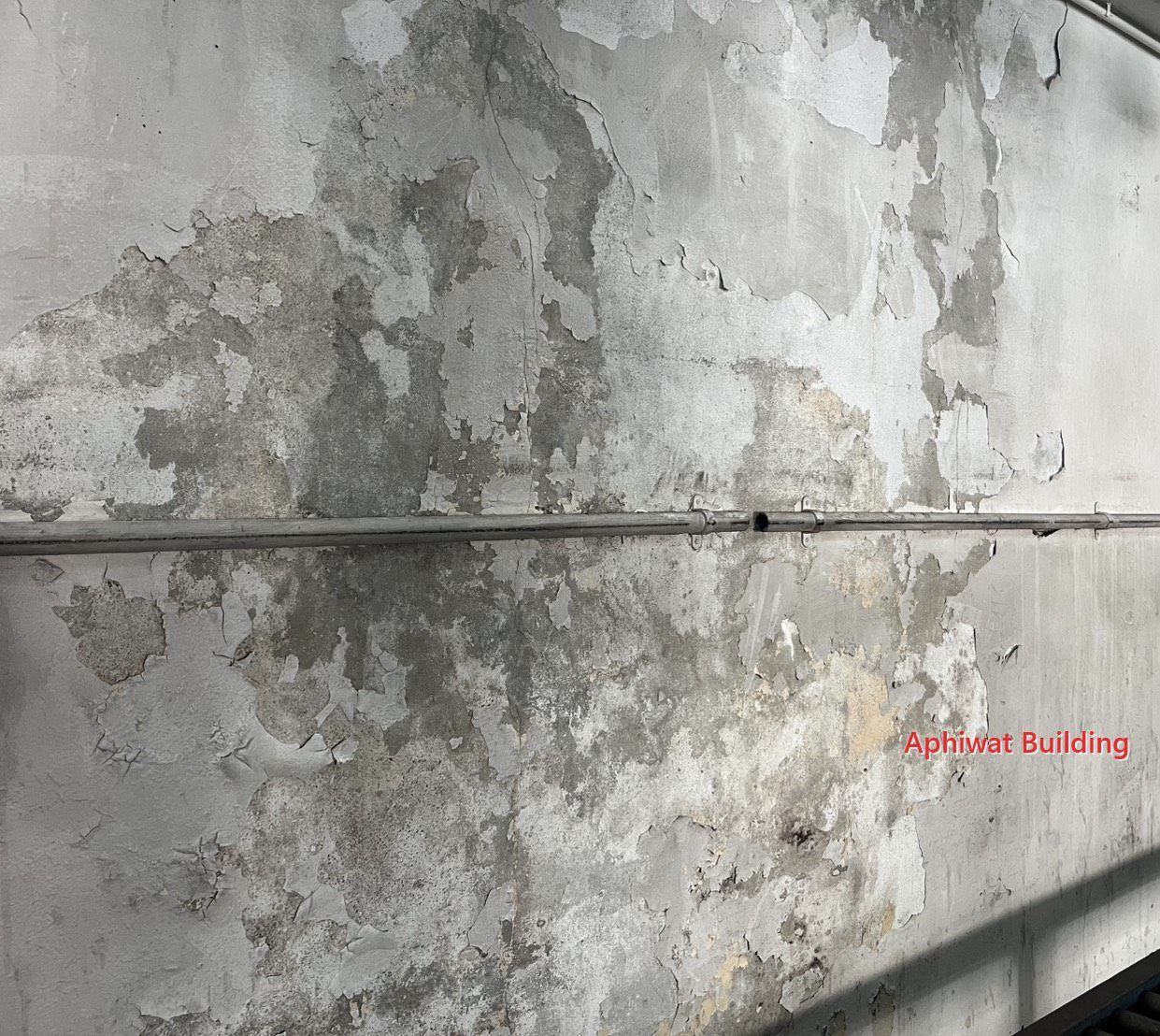

ผนังห้องบรรจุภัณฑ์เดิม สีหลุดล่อนเป็นแผ่น

ก่อน — สภาพผนังเดิม สีหลุดล่อนเป็นแผ่น

ผนังและฝ้าห้องบรรจุภัณฑ์หลังฉาบสกิมและทาสีใหม่

หลัง — ผนังและฝ้าหลังฉาบสกิมและทาสีทับหน้า

During Construction

ระหว่างทำงานขูดสีเดิม · ฉาบสกิม · ทาสี · เก็บงาน

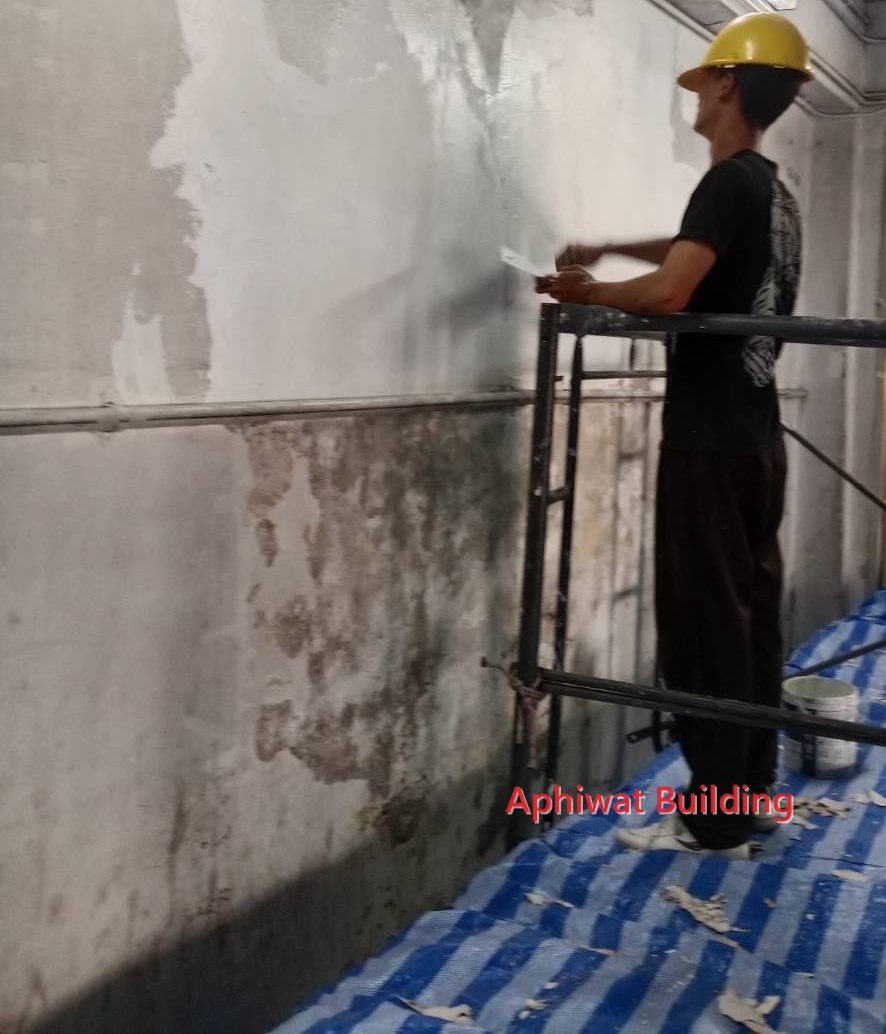

ช่างขูดสีเดิมที่หลุดล่อนออกจากผนังบนนั่งร้าน

ขูดสีเดิมที่หลุดล่อนออก พื้นปูผ้าใบกันเปื้อน

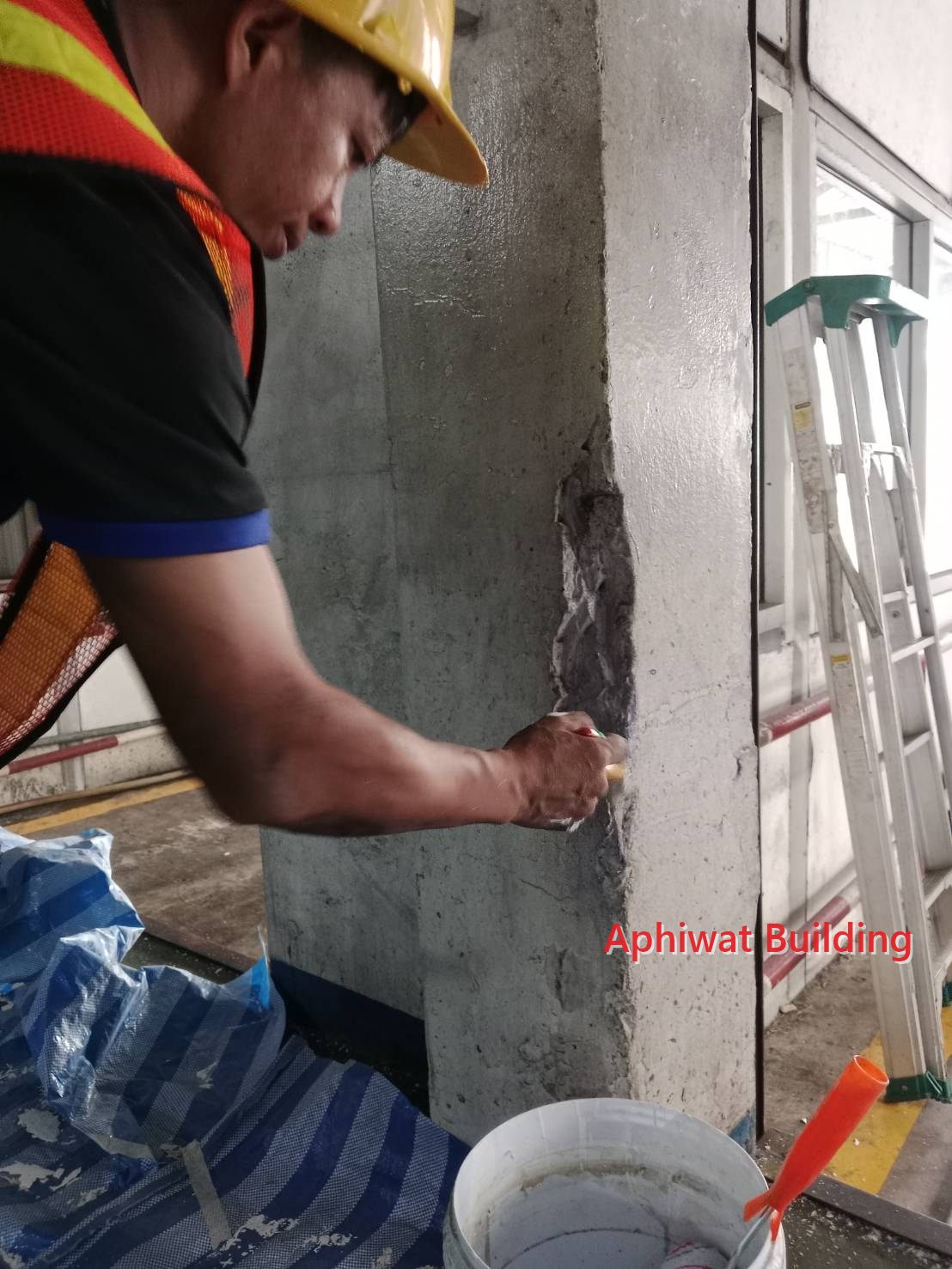

ช่างฉาบสกิมเก็บผิวเสา

ฉาบสกิมเก็บผิวเสาและผนัง

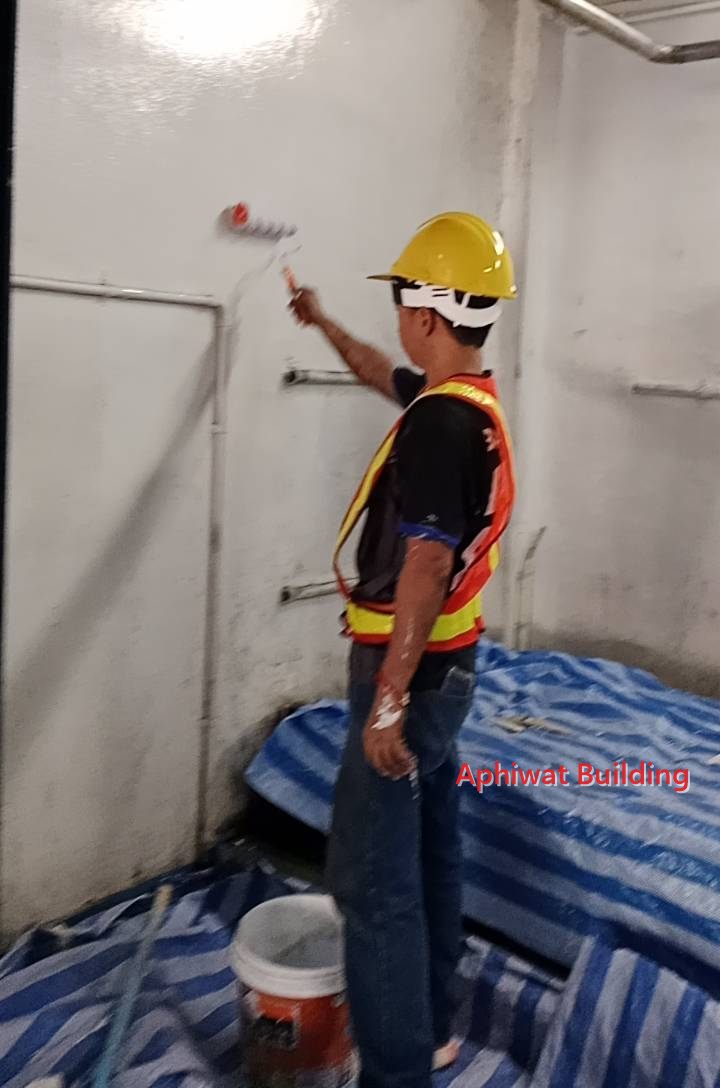

ช่างทาสีผนังด้วยลูกกลิ้ง

ทาสีผนังด้วยลูกกลิ้ง

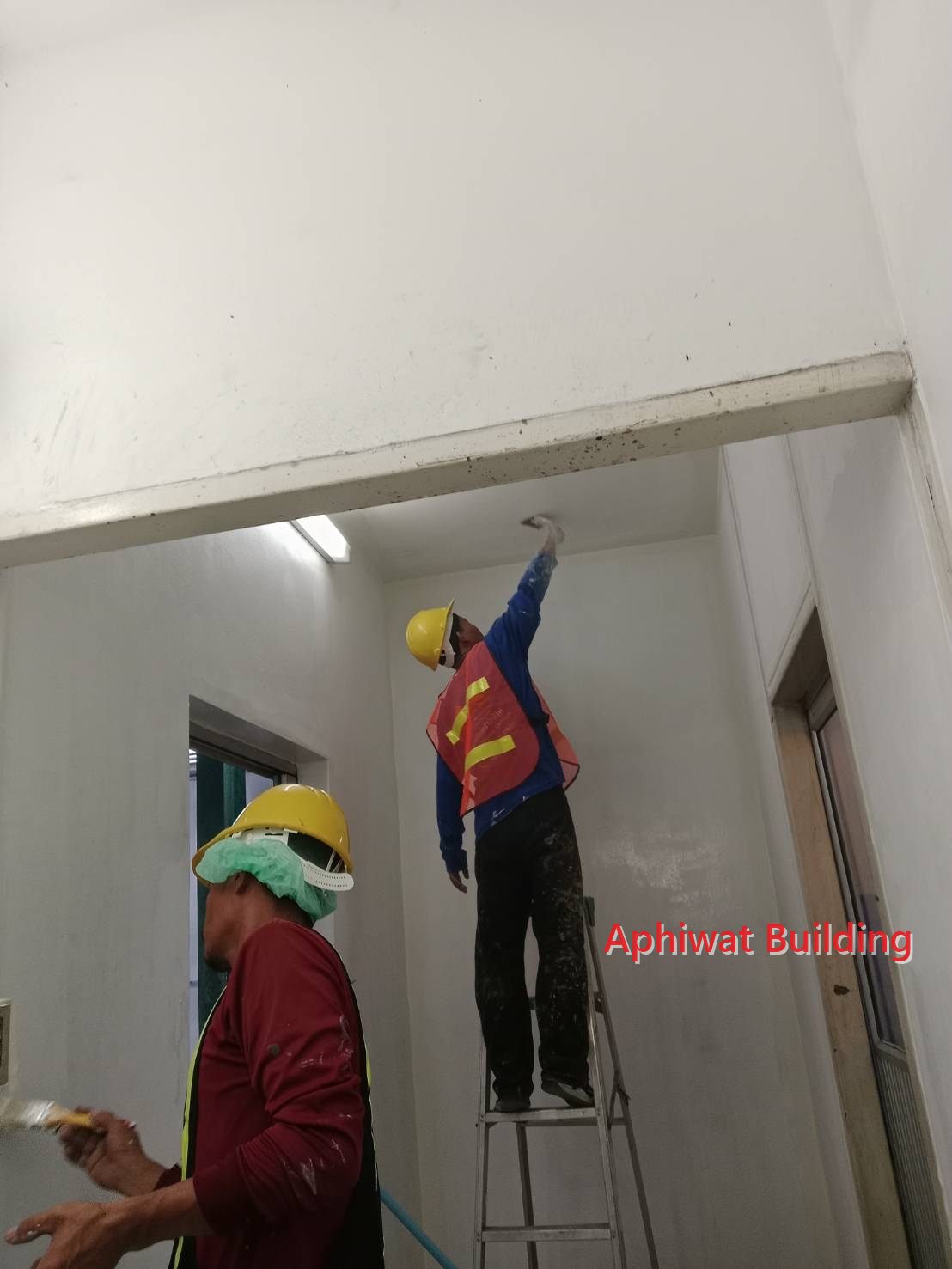

ช่างทาสีฝ้าและผนังช่วงบนในทางเดิน

ทาสีฝ้าและผนังช่วงบนในทางเดิน

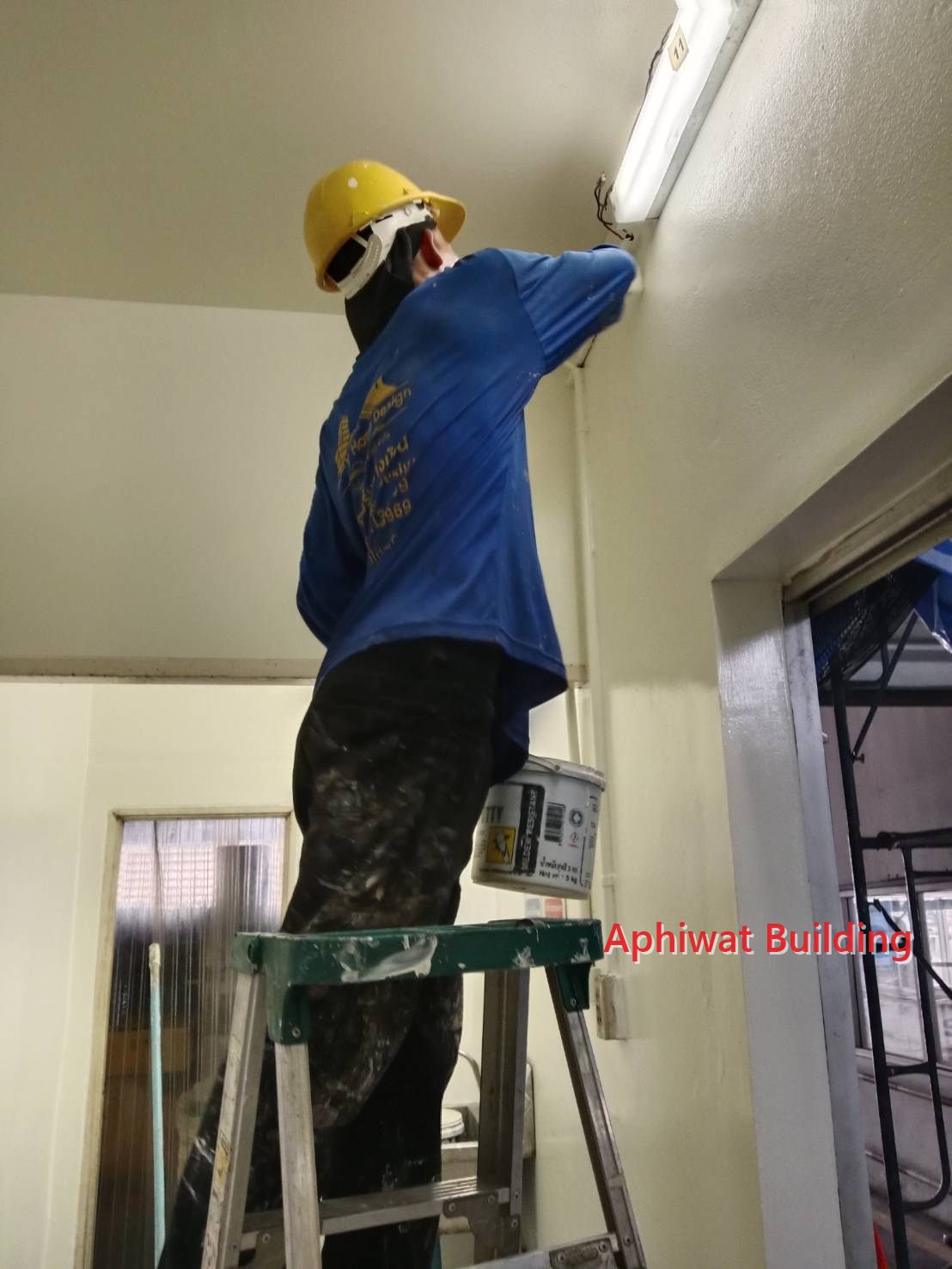

ช่างเก็บงานสีแนวขอบฝ้าและโคมไฟ

เก็บงานสีแนวขอบฝ้าและโคมไฟ

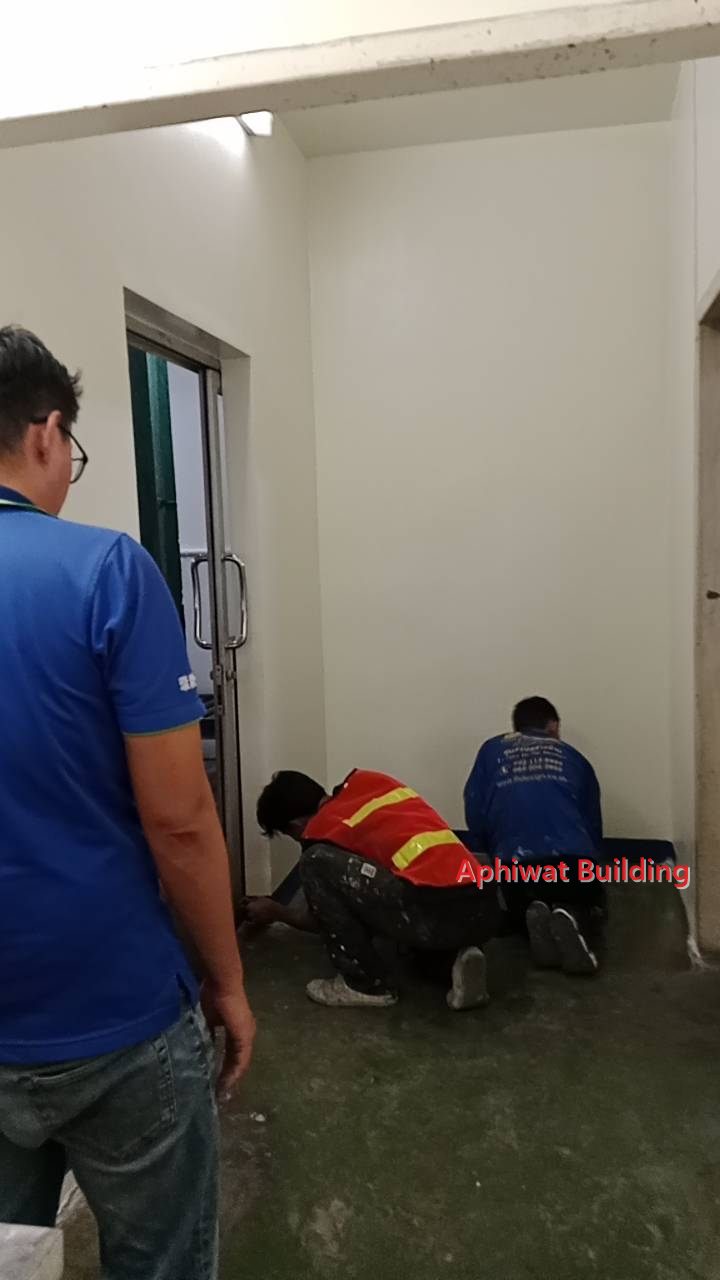

ช่างเก็บงานขอบผนังช่วงล่างในทางเดิน

เก็บงานขอบผนังช่วงล่าง

Materials

วัสดุที่ใช้ระบบผนังเรียงตามลำดับชั้นงาน จากผิวเดิมถึงสีทับหน้า

ชั้นงานวัสดุหน้าที่
1. น้ำยาประสานจระเข้ อะคริลิก บอนด์ครีต 805ช่วยยึดเกาะระหว่างผิวผนังเดิมกับชั้นปูนฉาบ
2. ฉาบสกิมTOA 110 Skim Coat Smoothปูนฉาบบาง เก็บผิวผนังที่ขูดสีออกให้เรียบก่อนทาสี
3. สีรองพื้นTOA Hydro Quickสีรองพื้นอเนกประสงค์สูตรน้ำ 1 รอบ
4. สีทับหน้าTOA SuperShield กึ่งเงาทาสีทับหน้า 2 รอบ ทั้งผนังและฝ้า

รายชื่อวัสดุยืนยันจากฉลากบรรจุภัณฑ์ที่ถ่ายไว้ระหว่างทำงานจริง

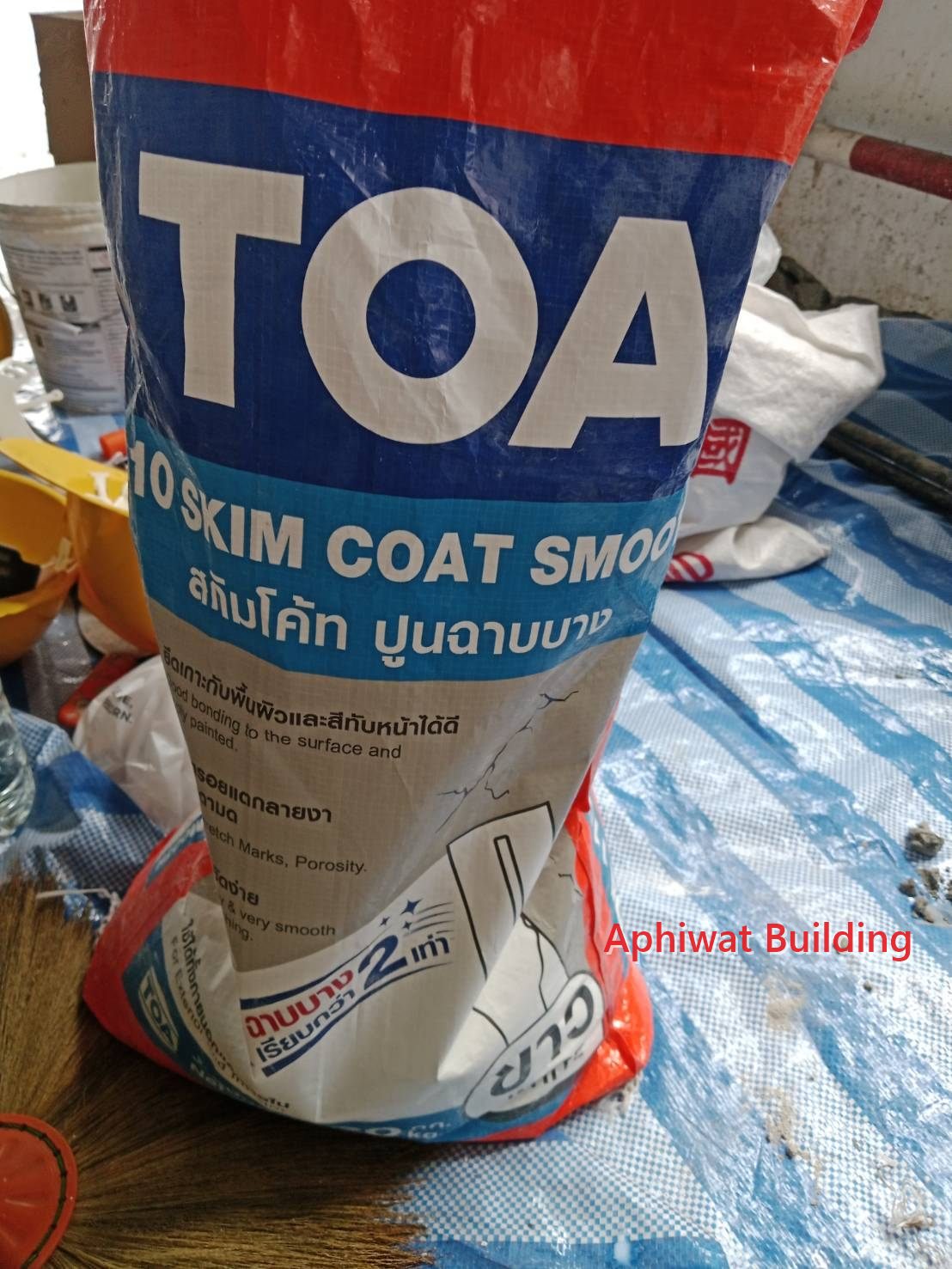

ปูนฉาบบาง TOA 110 Skim Coat Smooth ที่ใช้เก็บผิวผนังหน้างาน

ปูนฉาบบาง TOA 110 Skim Coat Smooth ที่ใช้จริงหน้างาน

Project Summary

สรุปโครงการในภาพเดียวก่อน-หลัง ขั้นตอนงาน และช่องทางติดต่อ

โปสเตอร์สรุปโครงการปรับปรุงห้องบรรจุภัณฑ์ในโรงงาน บางพลี โครงการ 26018-JB02 ภาพก่อนและหลัง

ขอบเขตงาน

  • เตรียมหน้างาน ตั้งนั่งร้าน คลุมเครื่องจักรและพื้นด้วยผ้าใบกันฝุ่น
  • ผนัง: ขูดสีเดิม เก็บแต่งผิว ฉาบสกิม สีรองพื้นสูตรน้ำ และทาสีทับหน้ากึ่งเงา 2 รอบ
  • ฝ้า: เก็บแต่งรอยต่อ ลงสีรองพื้น และทาสีทับหน้า
  • เข้างานตามระบบใบอนุญาตทำงานของผู้รับเหมาที่โรงงานกำหนด

ผลลัพธ์

ห้องบรรจุภัณฑ์และทางเดิน Anti Room ได้ผนังและฝ้าที่เรียบ สีใหม่สม่ำเสมอทั้งห้อง โดยไม่ต้องรื้อย้ายเครื่องจักรที่ติดตั้งอยู่ ส่งมอบงานแล้วพร้อมรับประกันผลงาน 1 ปี

ปรึกษางานปรับปรุงโรงงาน — ฟรี อ่านบทความ: ผนังสีหลุดล่อนในโรงงาน ซ่อมอย่างไรให้จบ → ← ดูผลงานทั้งหมด
